Quanto tempo ci vuole per costruire una Supply Side Platform? Guida completa ai tempi

Quanto tempo ci vuole per costruire una Supply Side Platform? Guida completa ai tempi

Quanto tempo richiede una supply side platform?

Costruire una supply side platform da zero richiede tipicamente 1-2 anni di sviluppo, con una pianificazione iniziale di 4-8 settimane, sviluppo MVP di 3-6 mesi e test/ottimizzazione di 2-3 mesi. La tempistica esatta dipende dalla complessità della piattaforma, dalla dimensione del team, dalle integrazioni richieste e dall’ampiezza delle funzionalità.

Comprendere la tempistica di sviluppo di una SSP

Costruire una supply side platform (SSP) da zero è un’impresa significativa che richiede una pianificazione attenta, risorse considerevoli e aspettative realistiche sui tempi. Il processo di sviluppo non è una semplice progressione lineare, ma un progetto complesso e suddiviso in più fasi che coinvolge numerose considerazioni tecniche, operative e strategiche. Le organizzazioni che stanno valutando questo investimento devono comprendere che la tempistica può variare notevolmente in base alla complessità della piattaforma, all’esperienza del team, ai requisiti di integrazione e agli obiettivi aziendali. Secondo il consenso del settore, una SSP pienamente funzionale richiede tipicamente tra 12 e 24 mesi di sviluppo dedicato, anche se per soluzioni aziendali ricche di funzionalità questo termine può estendersi oltre i due anni.

Fasi di sviluppo e suddivisione dei tempi

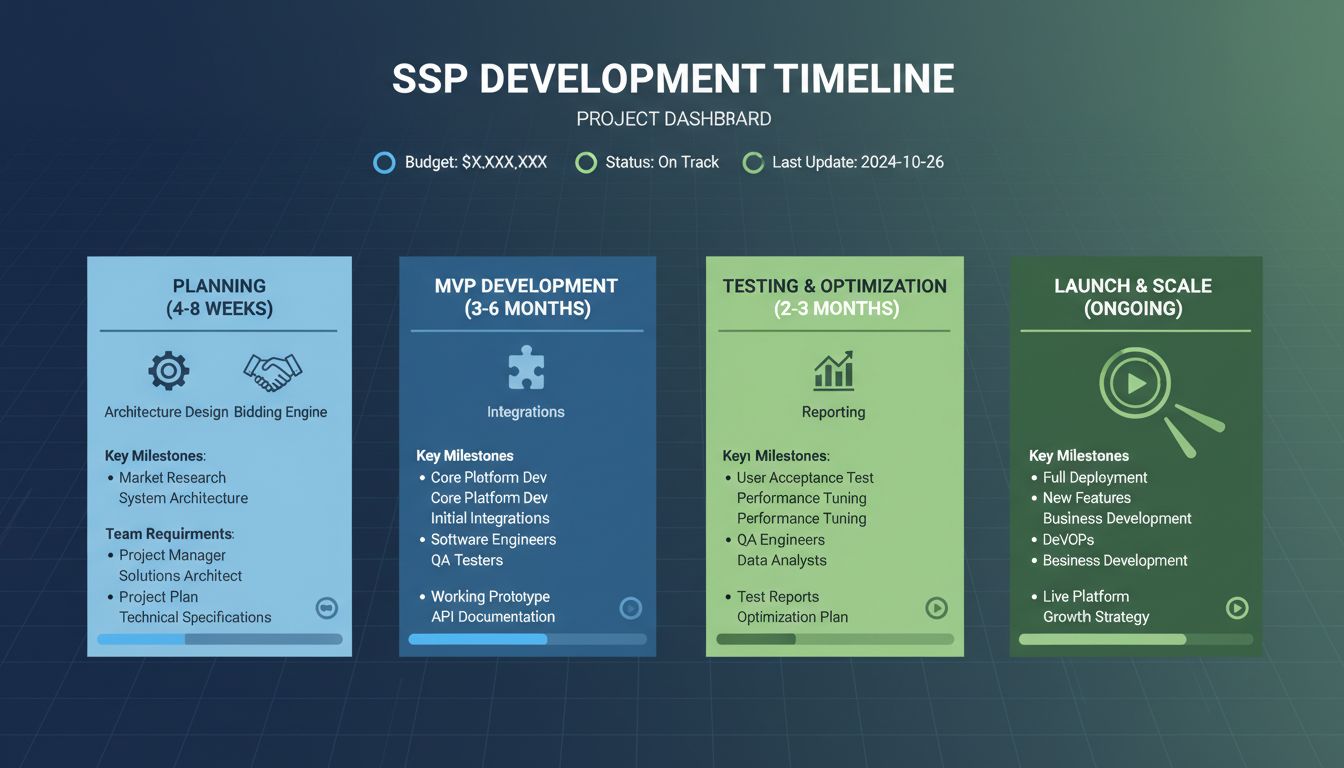

Tempistica di sviluppo SSP che mostra le fasi di pianificazione, sviluppo MVP, test e lancio

Fase 1: Pianificazione e progettazione architetturale (4-8 settimane)

La fase iniziale di pianificazione è cruciale e non dovrebbe essere affrettata, anche se la tentazione di iniziare subito a programmare è forte. In questo periodo il team deve stabilire obiettivi di business chiari, definire il perimetro delle funzionalità e progettare l’architettura tecnica che supporterà le operazioni della SSP. Questa fase comprende l’analisi di mercato, lo studio delle piattaforme concorrenti e la determinazione delle funzionalità essenziali per il proprio mercato di riferimento. Il team prodotto dovrebbe documentare la mission, stabilire KPI realistici e fissare metriche di successo che guideranno le decisioni di sviluppo durante l’intero ciclo di vita del progetto. La pianificazione include anche l’allocazione del budget: tipicamente, occorre prevedere un impegno annuale di 1,5-2,5 milioni di dollari per infrastruttura di sviluppo, stipendi e costi operativi. Questo lavoro fondamentale previene errori costosi in seguito e garantisce che tutte le parti interessate abbiano aspettative allineate sulla direzione del progetto e le risorse richieste.

Fase 2: Sviluppo MVP (3-6 mesi)

La fase di Minimum Viable Product (MVP) si concentra sulla realizzazione delle funzionalità core che dimostrano il valore della piattaforma senza cercare di implementare ogni funzionalità al lancio. Durante questo periodo critico, il team di sviluppo dovrebbe dare priorità al motore di bidding in tempo reale (RTB), all’interfaccia base di gestione campagne, al motore di pacing per il controllo del budget e alle funzionalità fondamentali di reportistica. L’MVP deve supportare l’integrazione con uno o due ad exchange ad alta liquidità per validare il modello di business e generare i primi ricavi. Questa fase richiede tipicamente 2-4 ingegneri backend/RTB, 1-2 data engineer, 1 sviluppatore frontend e 1-2 specialisti DevOps che lavorano in parallelo. L’approccio MVP consente di testare le ipotesi, raccogliere feedback dagli utenti e individuare tempestivamente le sfide tecniche. Molte implementazioni SSP di successo hanno dimostrato che un MVP mirato può essere distribuito in 3-6 mesi, offrendo una valida validazione di mercato prima di investire in ulteriori funzionalità e integrazioni.

Fase 3: Test, ottimizzazione e compliance (2-3 mesi)

Una volta che l’MVP è funzionante, i test rigorosi diventano essenziali per garantire affidabilità, prestazioni e conformità normativa. Questa fase comprende test di carico per simulare migliaia di richieste al secondo, test di accuratezza per verificare la logica di bidding e l’allineamento dei report, validazione della rilevazione delle frodi e approfonditi controlli di privacy. Il team deve integrare piattaforme di gestione del consenso (CMP) per la conformità GDPR e CCPA, implementare meccanismi antifrode ed eseguire DPIA (Valutazioni d’Impatto sulla Protezione dei Dati). L’ottimizzazione delle prestazioni in questa fase punta a raggiungere latenze inferiori a 200 millisecondi per le risposte di bidding, garantendo competitività nelle aste in tempo reale. I test devono includere test di integrazione con più ad exchange, verifica della consegna delle creatività in diversi formati e validazione dell’accuratezza dei report rispetto ai risultati reali delle aste. Questa fase richiede tipicamente 2-3 mesi di lavoro dedicato e coinvolge QA specialist, consulenti compliance e ingegneri senior per individuare e risolvere i problemi prima della messa in produzione.

Fase 4: Lancio e scaling continuo (continuativo)

La fase di lancio segna l’inizio dell’operatività, ma non la fine dello sviluppo. Dopo il go-live, il team deve monitorare continuamente i parametri di performance, ottimizzare gli algoritmi di bidding, espandere le integrazioni con altri exchange e aggiungere nuove funzionalità in risposta alle richieste del mercato e ai feedback degli utenti. È necessario prevedere risorse continue per la manutenzione, gli aggiornamenti di sicurezza, i miglioramenti antifrode e l’adeguamento alle normative in evoluzione. Lo scaling comprende l’espansione dai primi partner exchange a una rete più ampia di fonti di domanda, l’implementazione di modelli di machine learning avanzati per l’ottimizzazione delle offerte e l’aggiunta del supporto per nuovi formati pubblicitari come connected TV (CTV) e audio advertising. Molte organizzazioni sottovalutano i costi operativi ricorrenti, che possono eguagliare o superare la spesa di sviluppo iniziale. L’ottimizzazione continua garantisce che la SSP rimanga competitiva e massimizzi il valore per gli editori.

Requisiti realistici di costo e risorse

Fase di sviluppoDurataDimensione teamCosto stimatoDeliverable chiave
Pianificazione & architettura4-8 settimane3-5 persone$150.000-$250.000Specifiche tecniche, roadmap, budget
Sviluppo MVP3-6 mesi8-12 persone$600.000-$1.200.000Core bidder, UI, reportistica base
Test & ottimizzazione2-3 mesi6-10 persone$300.000-$600.000Compliance, validazione prestazioni
Lancio & scaling iniziale3-6 mesi10-15 persone$500.000-$1.000.000Deploy in produzione, monitoraggio
Totale primo anno12-23 mesiVariabile$1,5-3,0 milioniSSP pienamente operativa

L’investimento finanziario necessario per costruire una SSP da zero è importante e rappresenta un impegno che solo organizzazioni con budget pubblicitari consistenti possono giustificare. I benchmark di settore suggeriscono che, a meno che l’azienda non abbia una spesa pubblicitaria annua superiore a 50 milioni di dollari, l’economia della costruzione in-house potrebbe non essere favorevole rispetto a soluzioni alternative. I costi operativi di base includono stipendi degli sviluppatori (oltre $400.000 annui per un team senior snello), infrastruttura cloud e storage dati (oltre $3.500/mese solo per i dati campagna) e spese di mantenimento e compliance. Bisogna inoltre considerare costi nascosti come il recruiting di talenti specializzati, bonus di retention per gli ingegneri chiave e il costo opportunità di sottrarre risorse ad altre iniziative aziendali.

Fattori critici di successo e sfide comuni

Costruire una SSP con successo richiede la composizione di un team specializzato con profonda esperienza in advertising programmatico, protocolli di bidding real-time, sistemi distribuiti e machine learning. Il team dovrebbe includere un Head of Programmatic/Product, 2-4 ingegneri backend/RTB con esperienza OpenRTB, 1-2 data engineer esperti in piattaforme streaming come Kafka, 1 ingegnere ML/ottimizzazione, 1 sviluppatore frontend, 1-2 DevOps/SRE e 1-3 ad operations specialist. Una delle sfide più significative è la sottostima del tempo e dello sforzo necessari per il lavoro di integrazione. Collegarsi ai principali ad exchange come Google AdX, PubMatic, OpenX e Amazon richiede un intenso lavoro di ingegneria, certificazioni tecniche e manutenzione continua. Inoltre, l’implementazione della verifica ads.txt, il supporto header bidding e i meccanismi antifrode aggiungono molta complessità alla tempistica di sviluppo.

Molte organizzazioni hanno scoperto che il costo nascosto maggiore è la sottovalutazione del tempo e delle risorse necessarie per raggiungere la parità di funzionalità con i competitor affermati. Il mercato dell’advertising programmatico è dominato da pochi giganti—i primi 5 DSP raccolgono circa il 78% di tutte le impression disponibili—il che significa che una nuova SSP potrebbe faticare a raggiungere sufficiente liquidità e adozione da parte degli editori a meno che non riesca rapidamente a uguagliare la scala e le connessioni degli editori. Esempi reali dimostrano che aziende come Vodafone hanno abbandonato i propri piani di sviluppo SSP in-house dopo aver incontrato la reale portata dell’investimento e della complessità richiesta. La pressione competitiva delle piattaforme affermate, unita alla rapida evoluzione di standard e regolamenti ad tech, fa sì che i tempi di sviluppo spesso si estendano oltre le previsioni iniziali.

Approcci alternativi alla costruzione da zero

Data la consistente richiesta di tempo e risorse per costruire una SSP da zero, molte organizzazioni stanno esplorando approcci alternativi che assicurano un time-to-market più rapido e un investimento iniziale inferiore. Le soluzioni SSP white-label rappresentano una via di mezzo tra lo sviluppo completamente interno e l’utilizzo di una piattaforma di terze parti, consentendo di rebrandizzare e personalizzare una piattaforma esistente in poche settimane anziché anni. Questo approccio elimina il ciclo di sviluppo pluriennale offrendo comunque ampie possibilità di personalizzazione e controllo sulla roadmap del prodotto. Le soluzioni white-label hanno costi decisamente inferiori rispetto allo sviluppo da zero e permettono il deployment in 2-3 settimane contro i 12-24 mesi dello sviluppo custom.

Un’altra alternativa valida è l’outsourcing a società di sviluppo AdTech specializzate che dispongono già di know-how e framework di sviluppo accelerato. Queste società possono sfruttare componenti pre-costruiti, pattern architetturali consolidati e team esperti per ridurre drasticamente le tempistiche. Si può anche adottare un approccio ibrido, partendo da una soluzione white-label e sviluppando progressivamente componenti custom man mano che il business cresce e i requisiti diventano più chiari. Questo percorso a fasi consente di entrare rapidamente sul mercato, validare il modello di business e prendere decisioni informate su ulteriori investimenti nello sviluppo custom.

Punti chiave per la pianificazione dello sviluppo SSP

Le organizzazioni che stanno considerando lo sviluppo di una SSP devono valutare attentamente se l’investimento sia coerente con gli obiettivi di business e la propria capacità finanziaria. La tempistica realistica di 12-24 mesi, unita a costi annui di 1,5-3,0 milioni di dollari, significa che solo aziende con budget pubblicitari significativi e impegni strategici di lungo periodo dovrebbero perseguire lo sviluppo custom. Il processo richiede la composizione di team specialistici con profonda esperienza nel programmatic advertising, l’implementazione di architetture tecniche complesse e un investimento continuo in ottimizzazione e compliance. Per la maggior parte delle organizzazioni, valutare soluzioni white-label o collaborare con partner AdTech esperti rappresenta la strada più pratica per lanciare una SSP rapidamente e con costi contenuti. La decisione tra costruire, acquistare o collaborare deve basarsi su un’analisi approfondita dei requisiti di business, delle risorse disponibili, del posizionamento competitivo e degli obiettivi strategici di lungo periodo.

Pronto a lanciare il tuo programma di affiliazione?

Non perdere anni a costruire infrastrutture complesse. PostAffiliatePro offre una gestione affiliati di livello enterprise con risultati comprovati. Inizia in pochi giorni invece che in anni.

Scopri di più

Supply Side Platforms (SSP)

Supply Side Platforms (SSP)

La supply-side platform, detta anche sell-side platform, consente agli editori web di gestire le proprie campagne pubblicitarie, ottimizzare i ricavi pubblicita...

4 min di lettura
AffiliateMarketing AdTech +3

Sarai in buone mani!

Unisciti alla nostra community di clienti soddisfatti e fornisci un eccellente supporto clienti con PostAffiliatePro.

Capterra
G2 Crowd
GetApp
Post Affiliate Pro Dashboard - Campaign Manager Interface
